Erweiterung und Umbau der Bertolt-Brecht-Gesamtschule
Der neue Eingang

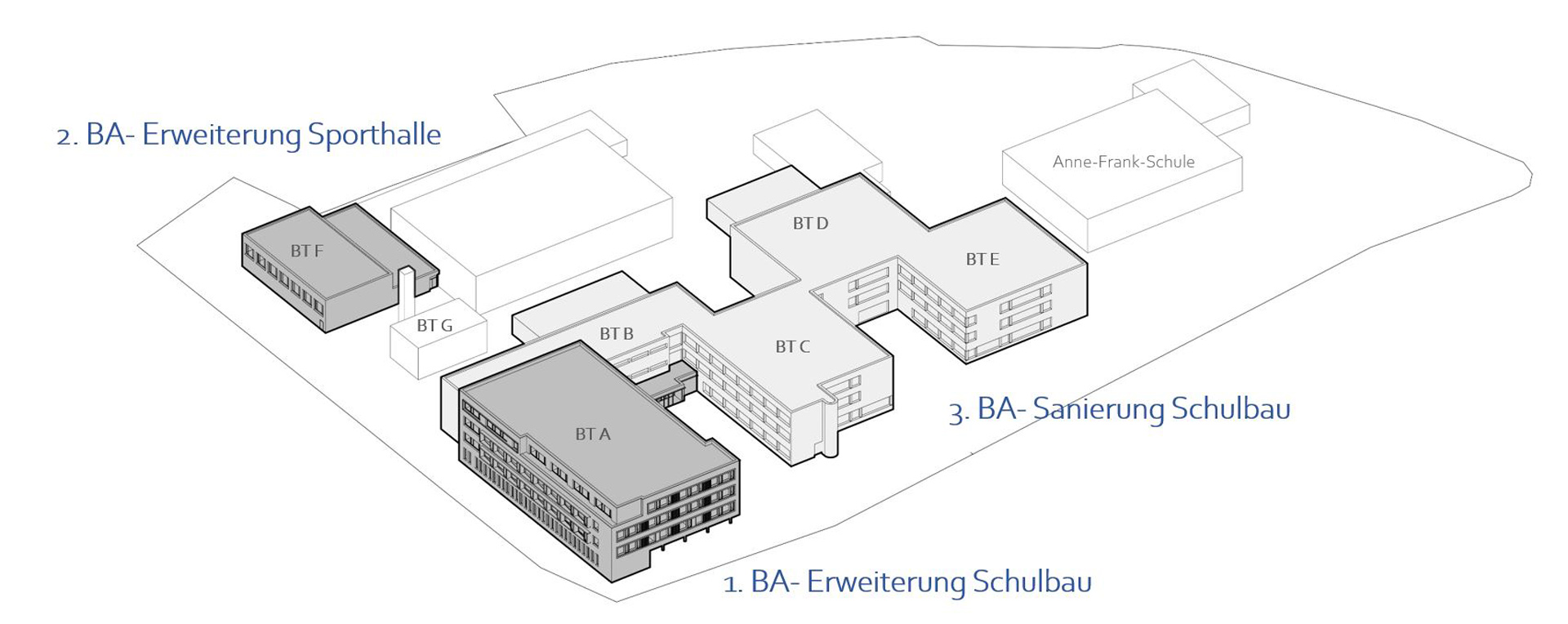

Isometrie

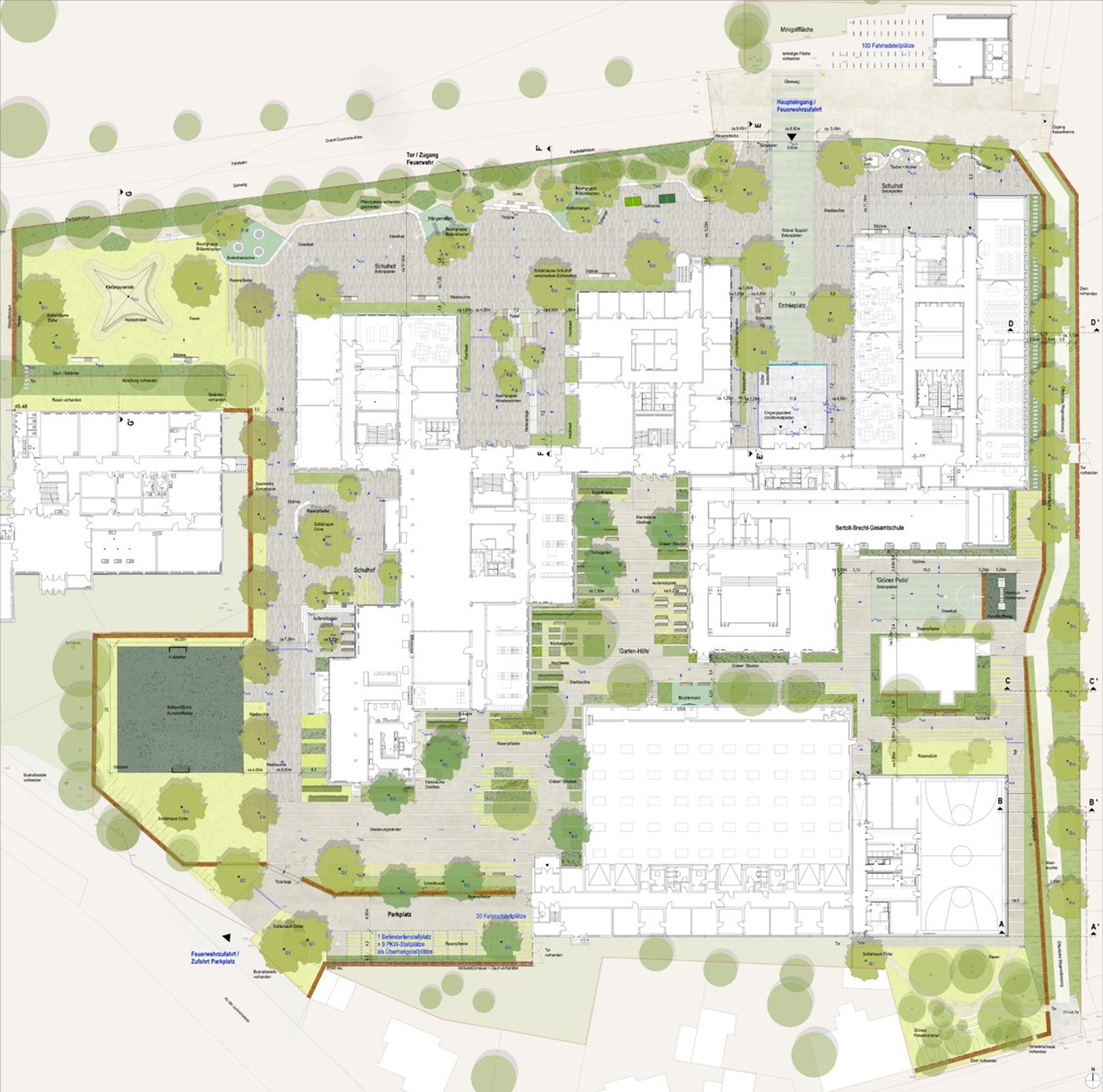

Lageplan

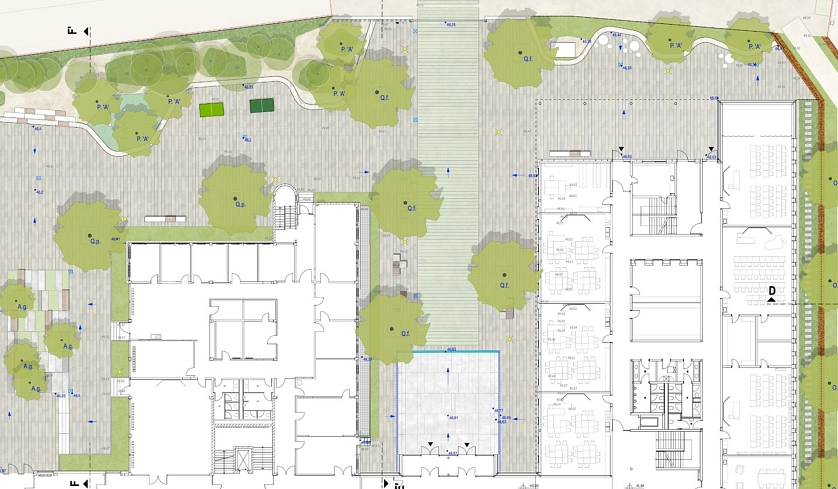

Schulhof

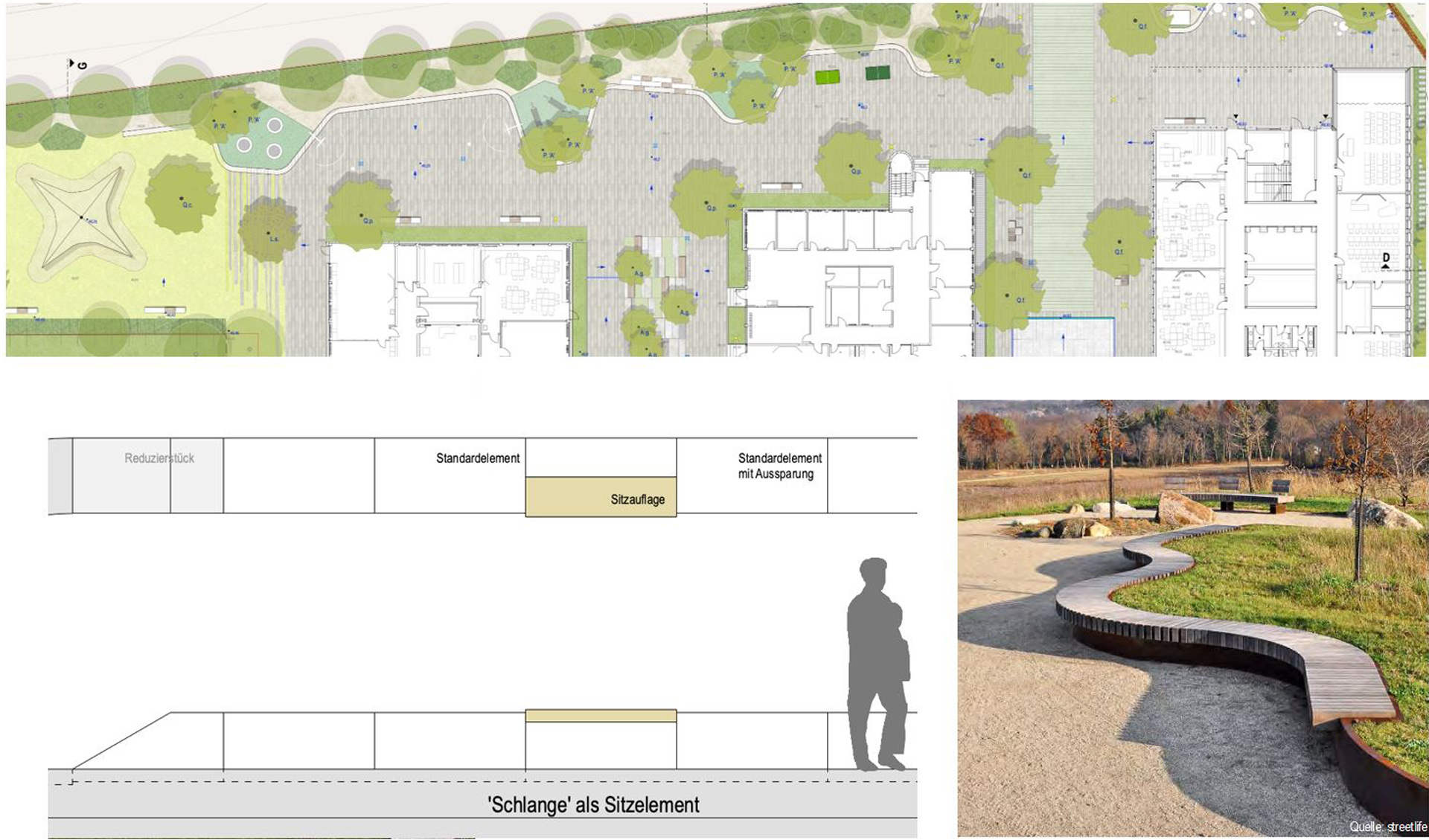

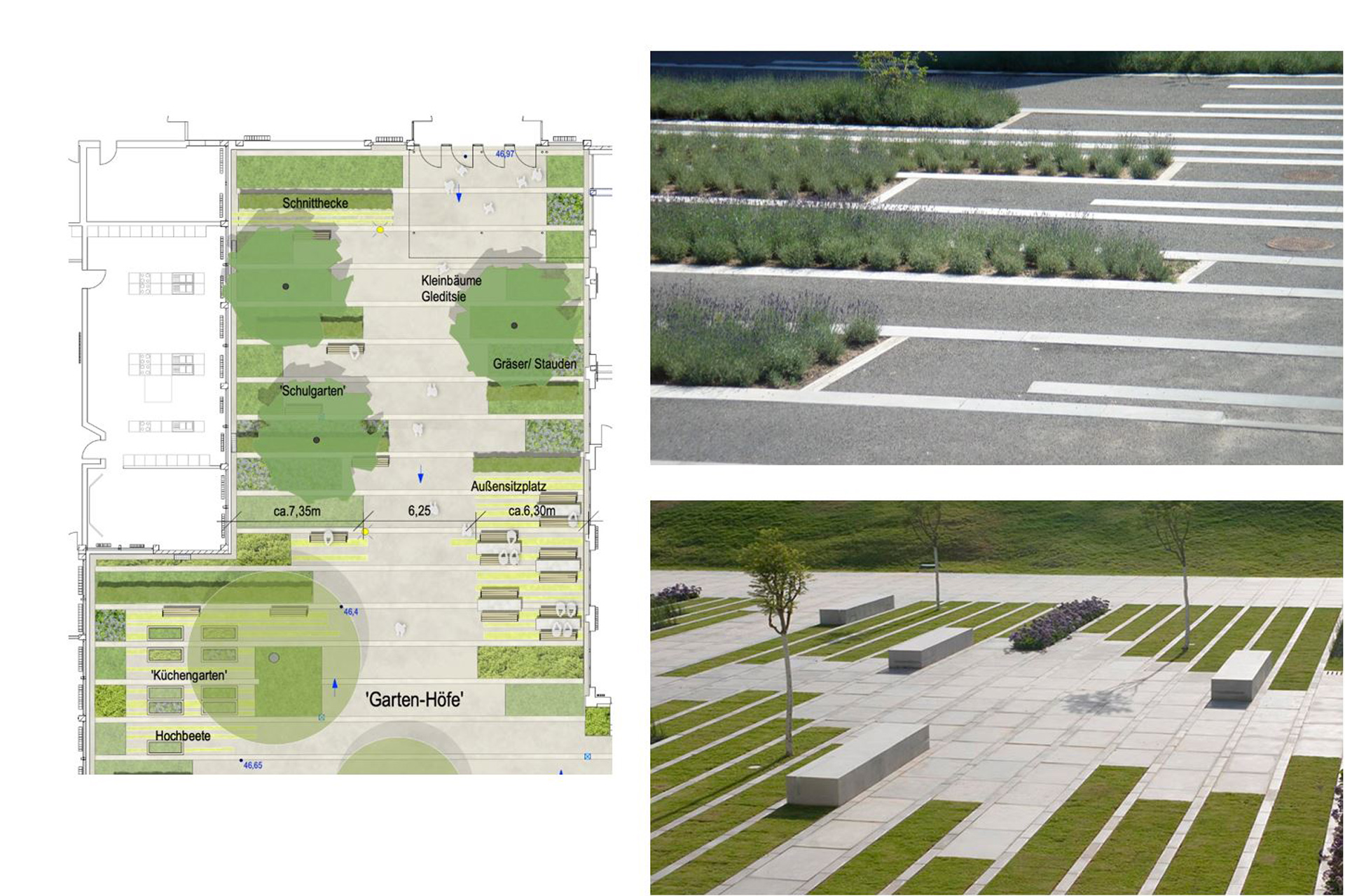

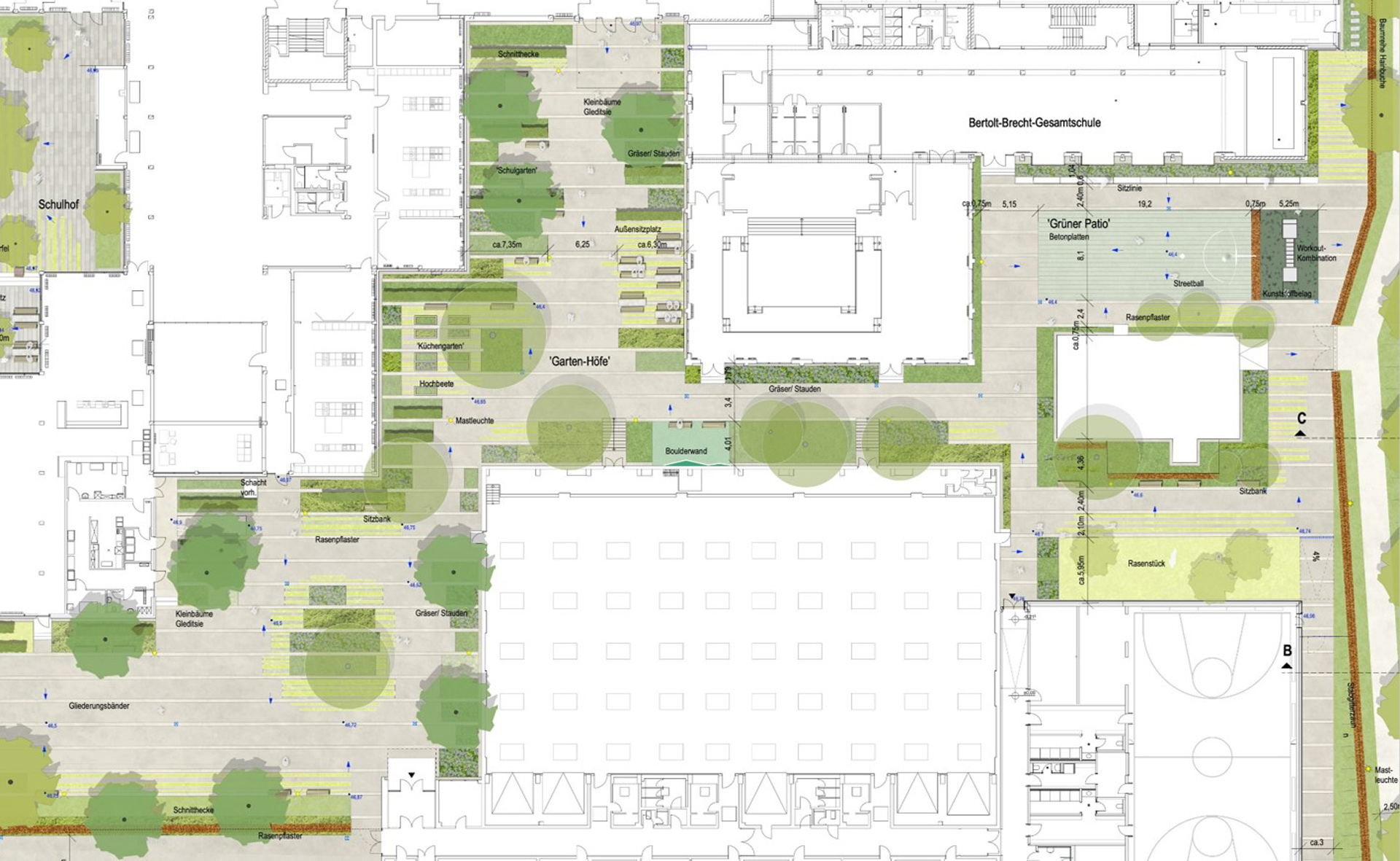

Gartenhöfe

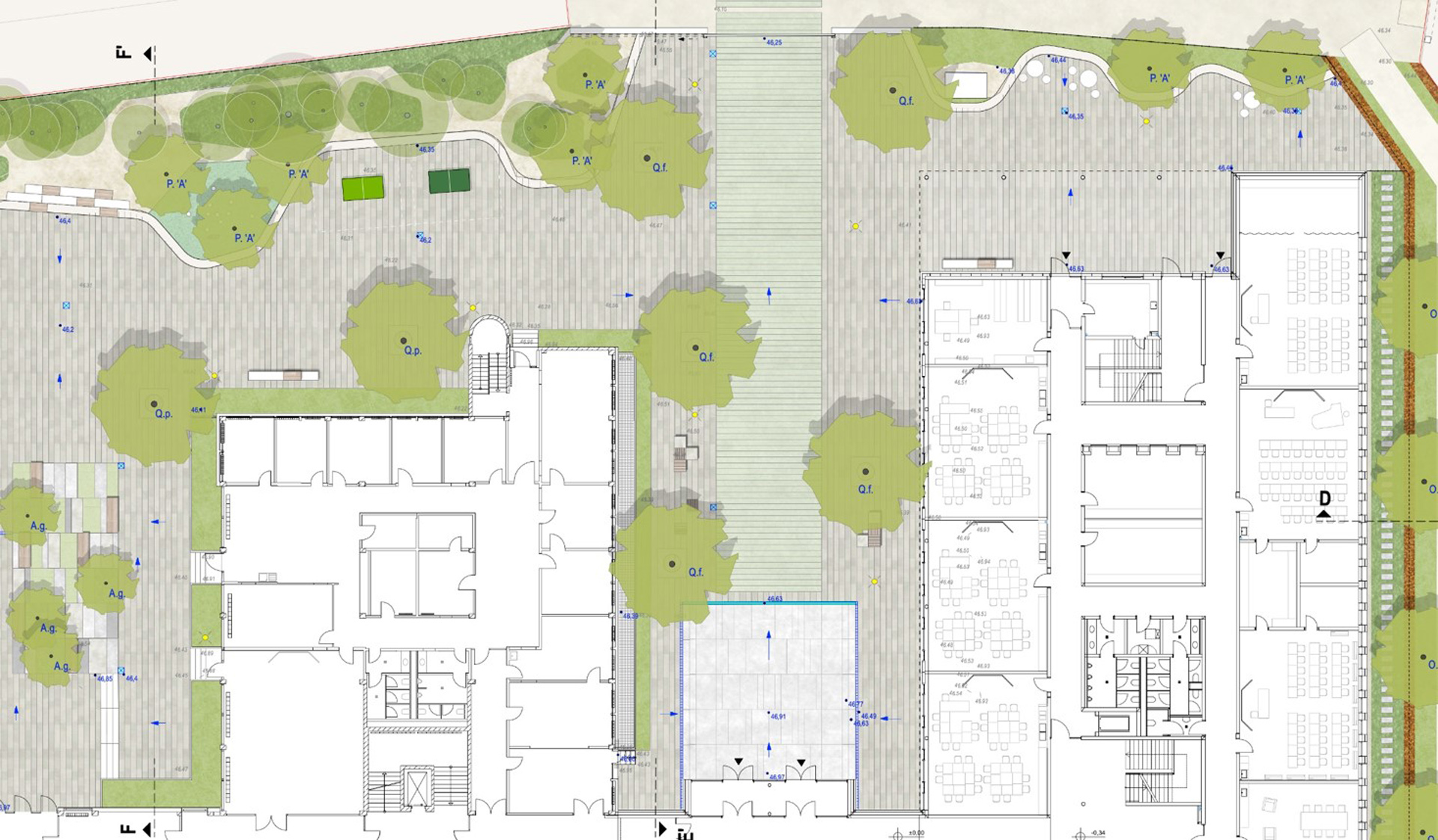

Gehölzpflanzungen

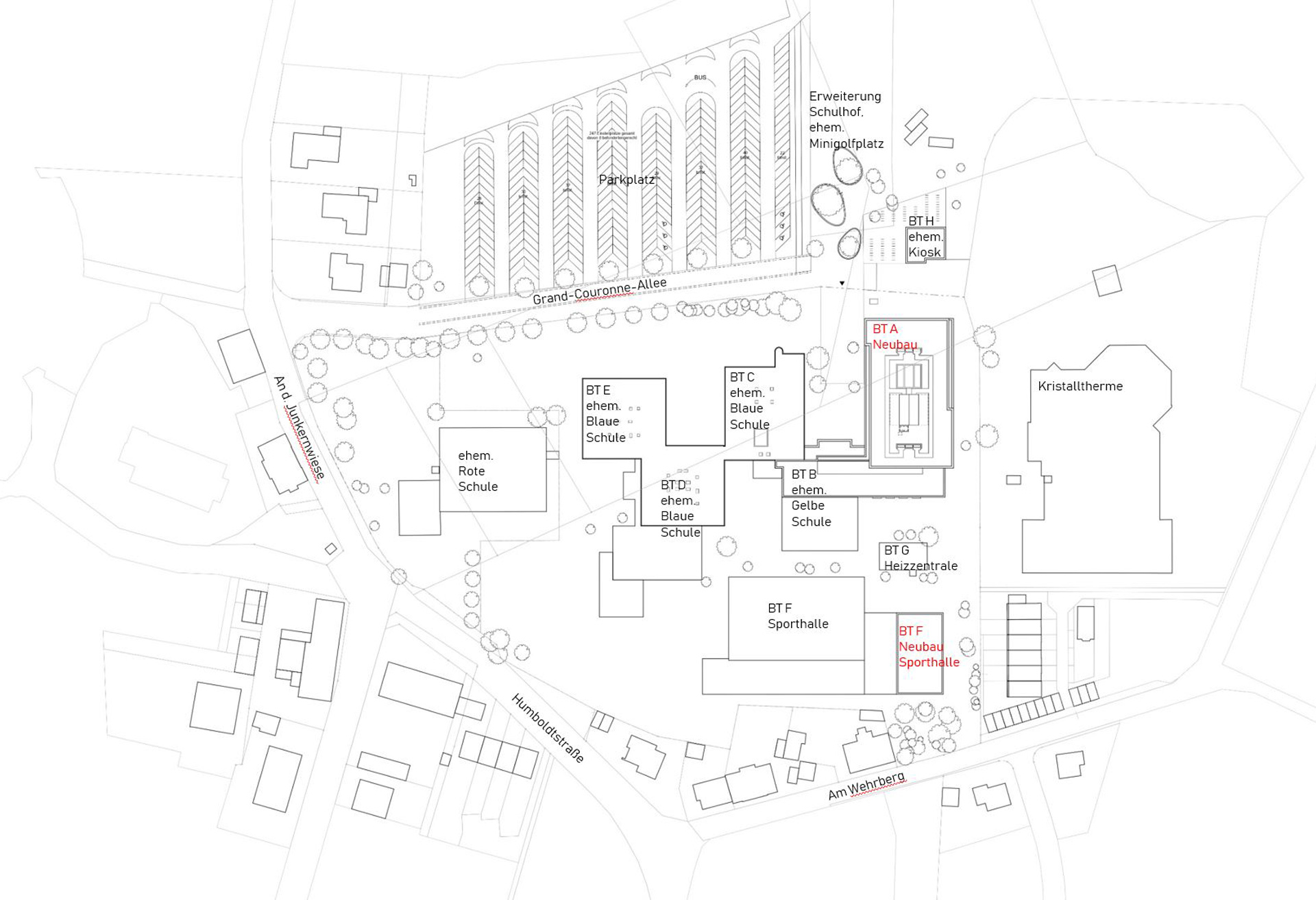

Lageplan
Klassenraum

Bauablauf

Isometrie/Bauzeiten

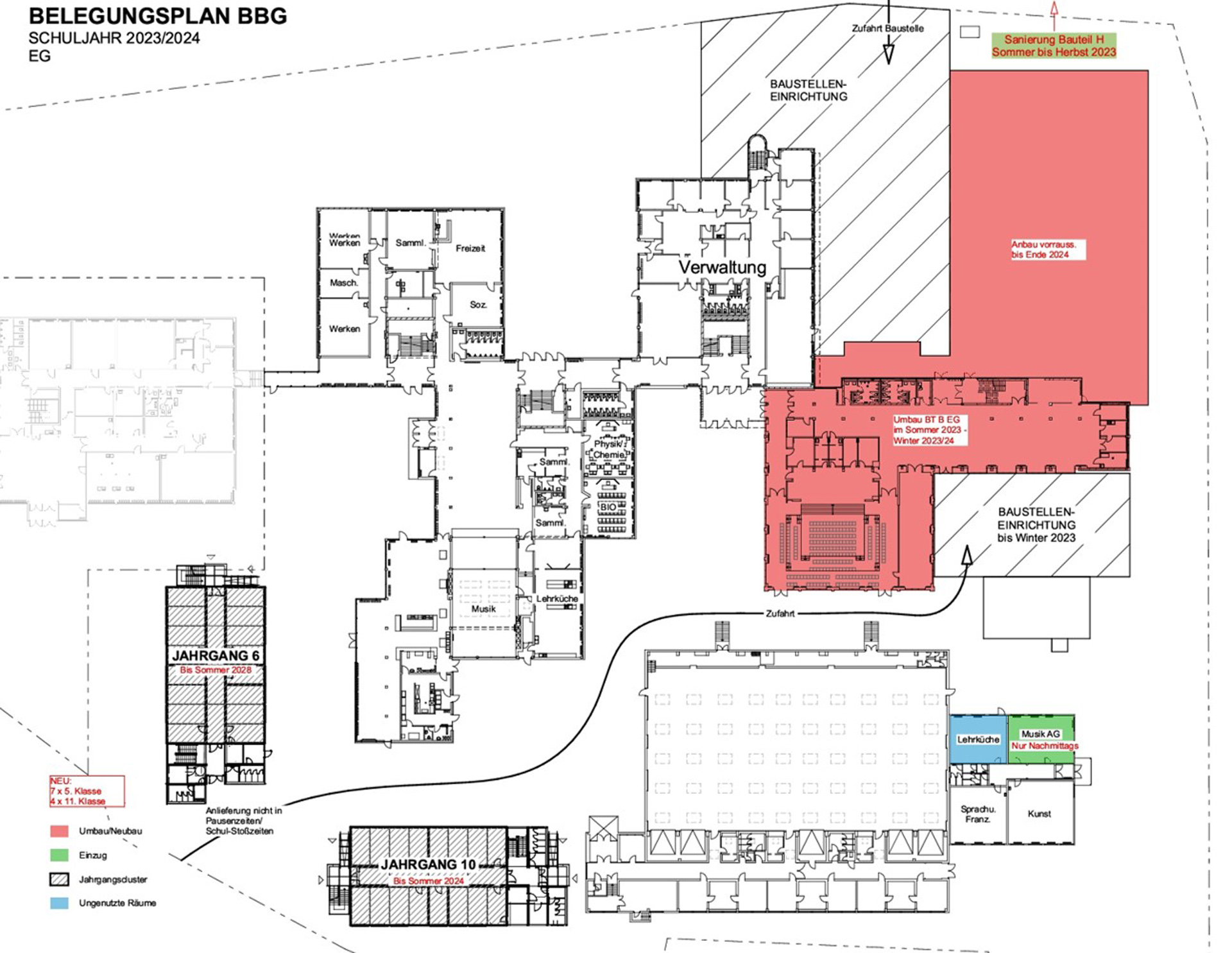

Schuljahr 2023/24
1. Bauphase: 1.+3.BA
- Abbruch Teilbereich Gelbe Schule und Errichtung Neubau
- Umbau Bauteil B (ehem. Gelbe Schule): Forum + Pausenhalle im EG und Fenstererneuerung 1.+2.OG

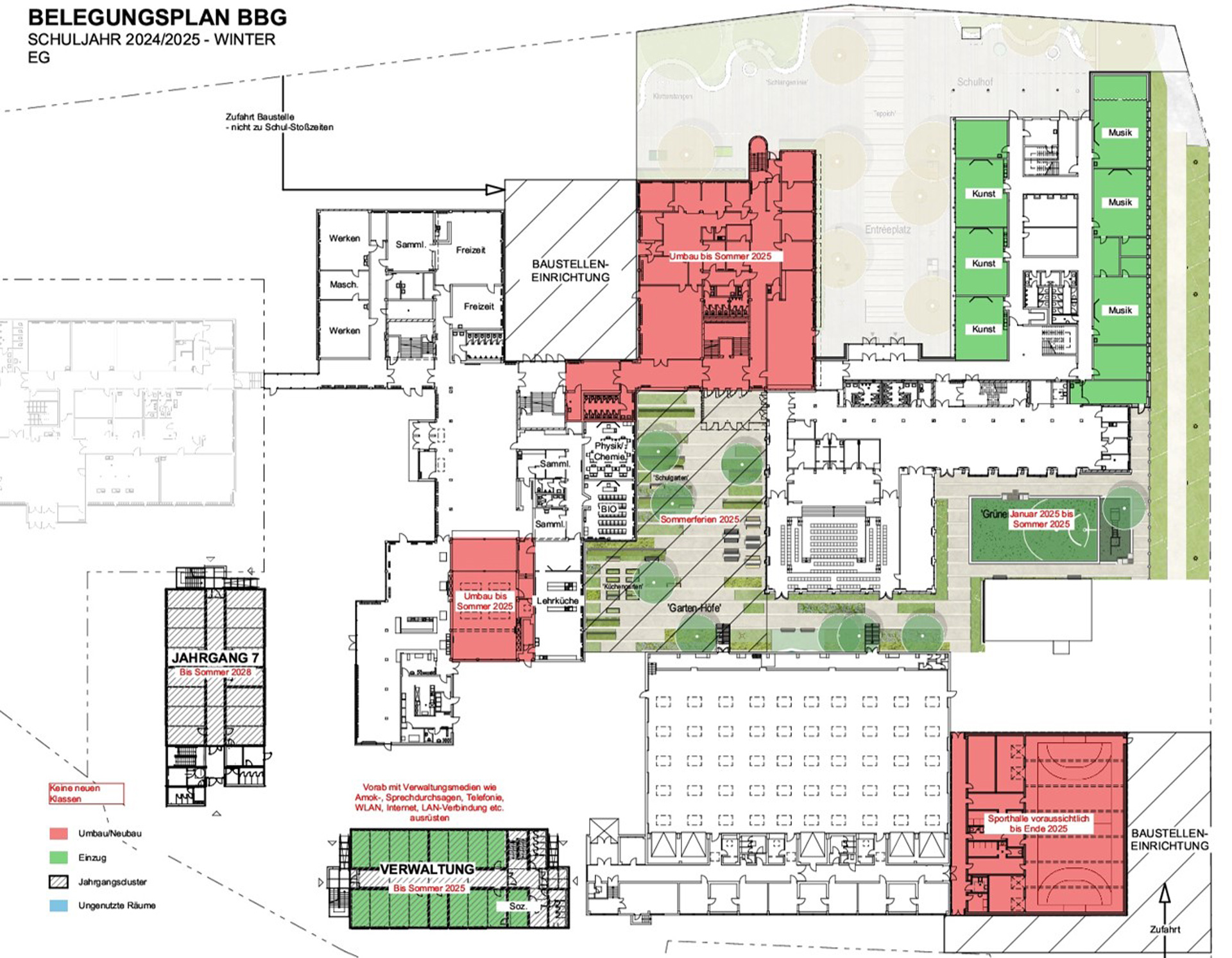

Schuljahr 2024/25
2. Bauphase: 2.+3.BA
- Außenanlagenarbeiten im Anschluss an die Hochbauarbeiten der
jeweiligen Teilbereiche - Umbau Trakt B ab Winter 2024:
Verwaltung im EG und WC- Sanierungen im 1.+2.OG - Neubau Sporthalle

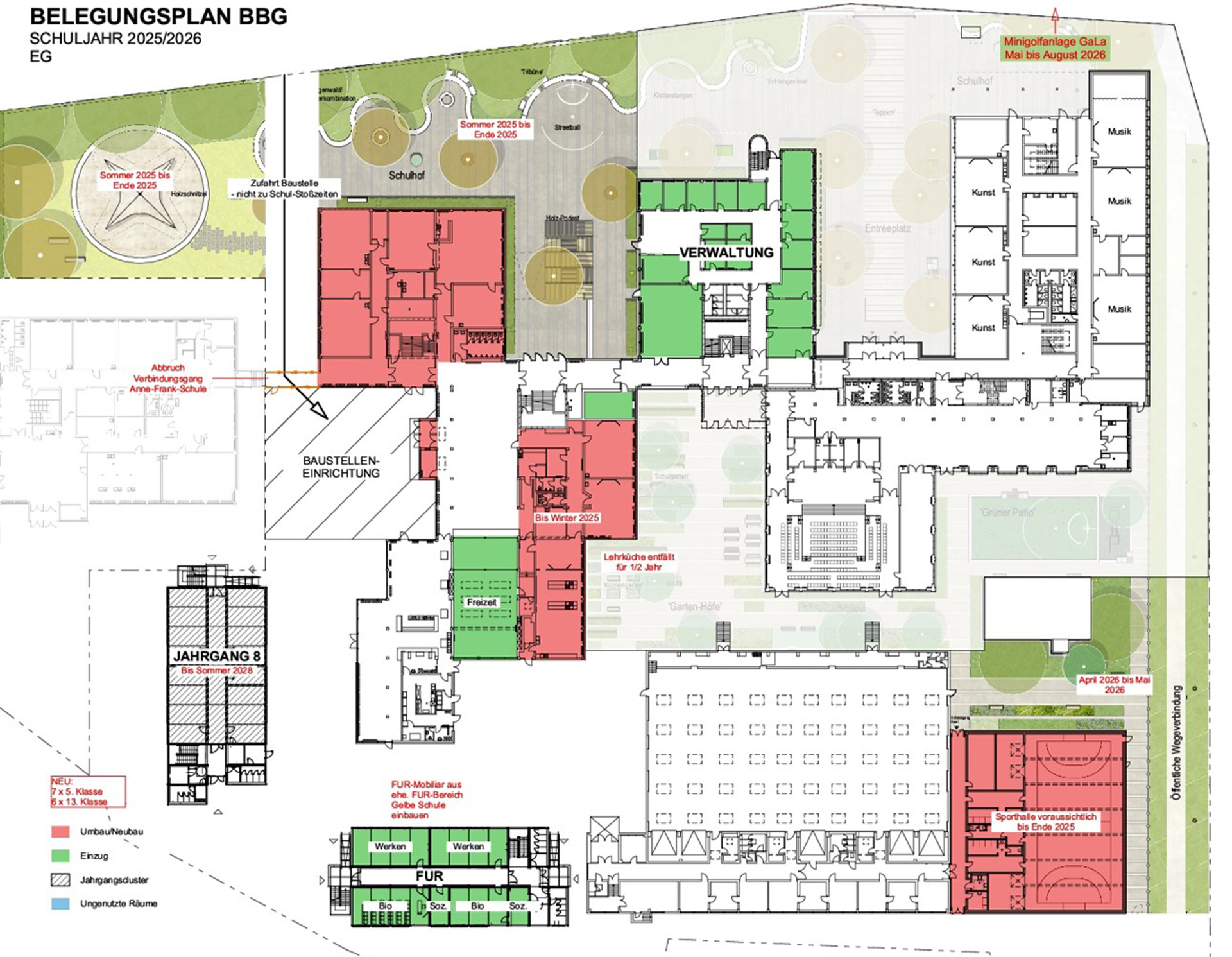

Schuljahr 2025/26
3. Bauphase: 2.+3.BA
- Umbau Trakt D+E, EG-2.OG
- Neubau Sporthalle

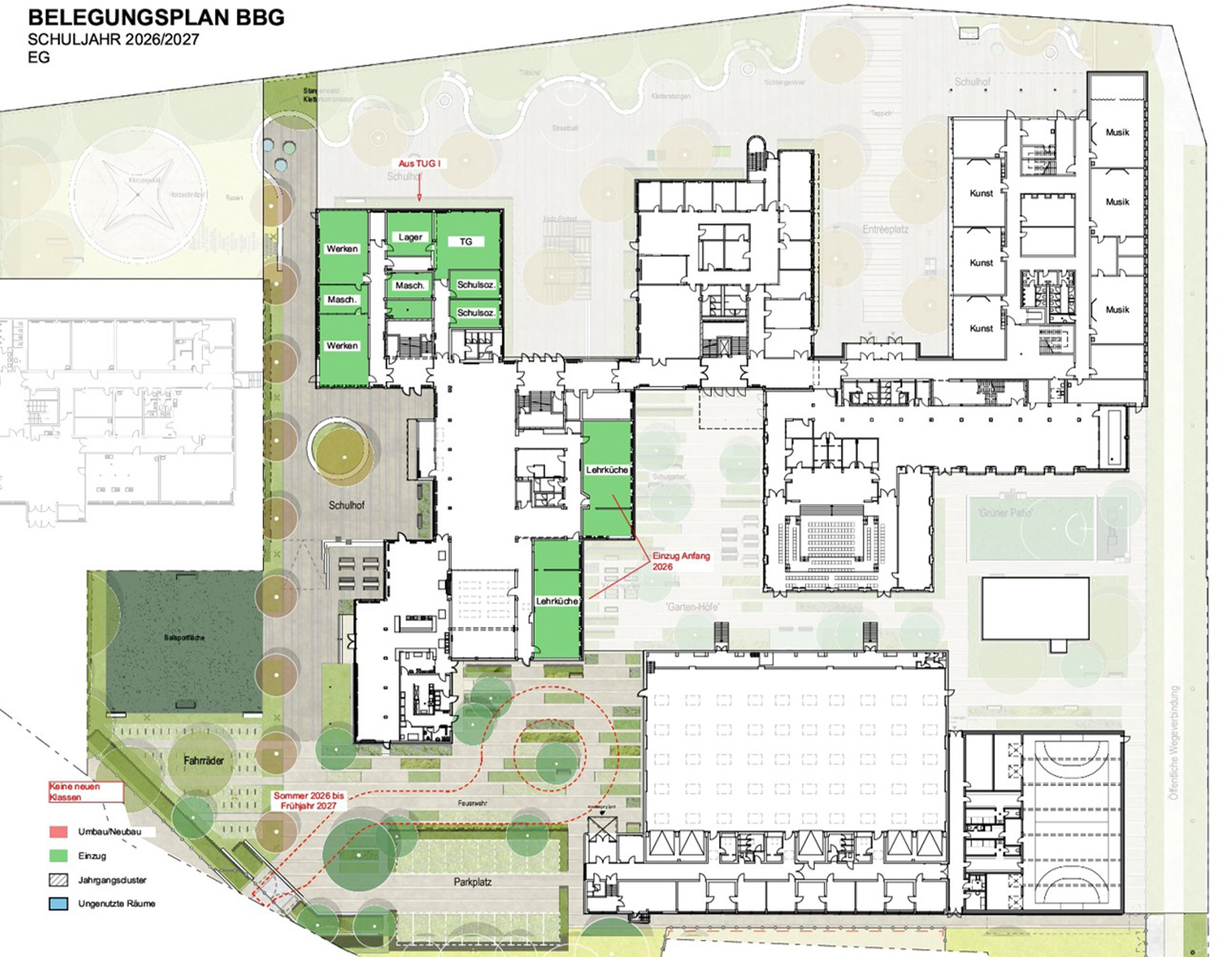

Schuljahr 2026/27
4. Bauphase: Restarbeiten GaLa
- Rückbau TUG 1+2
- Schulhoferneuerung der südwestlichen Flächen im Bereich der TUGs und Baustelleneinrichtungsflächen der 3. Bauphase

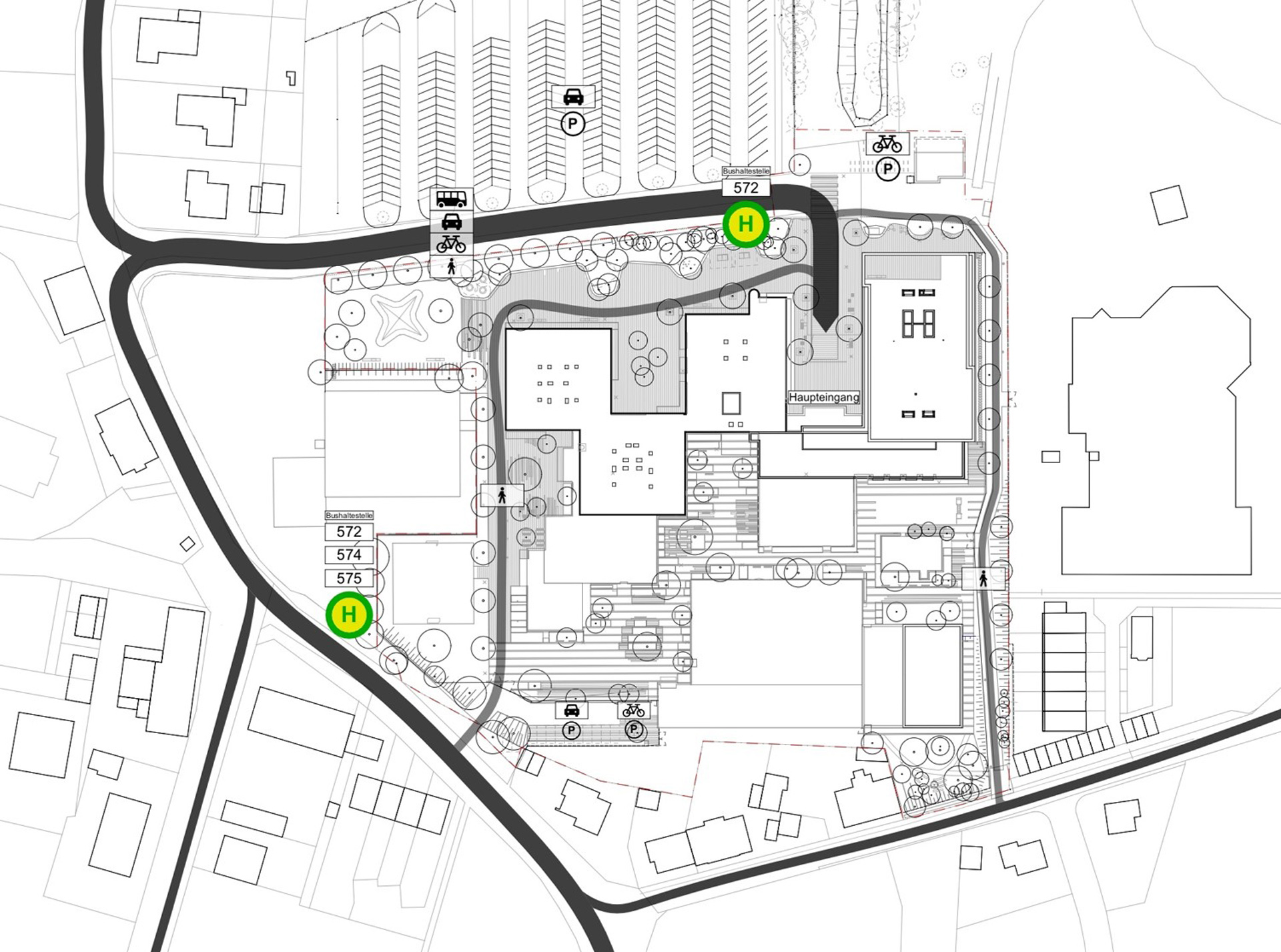

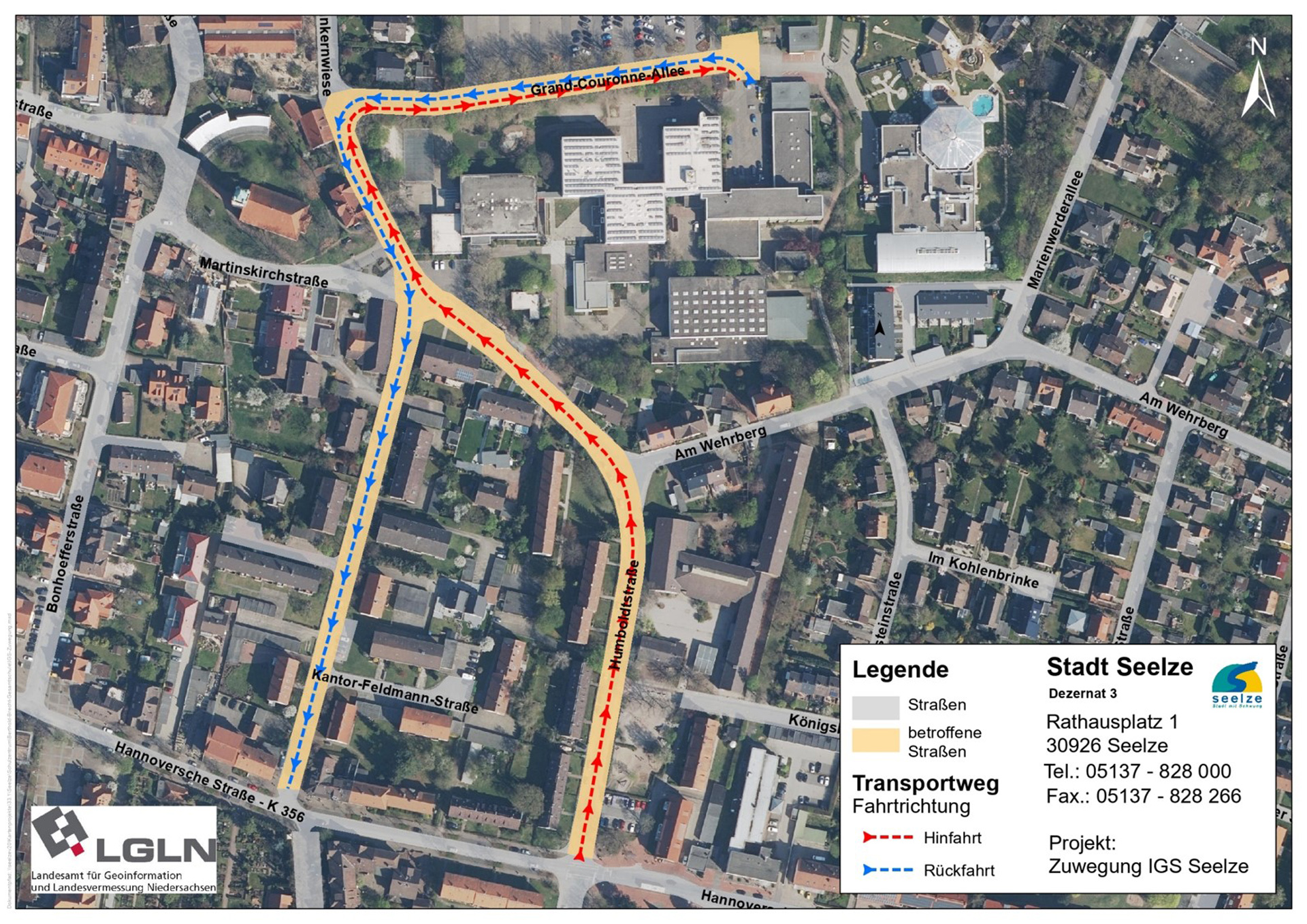

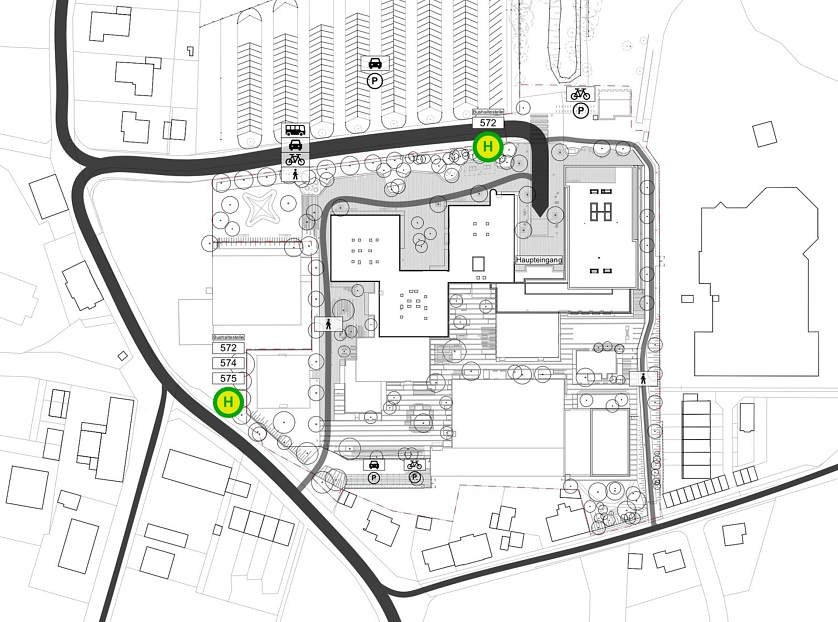

Zuwegung

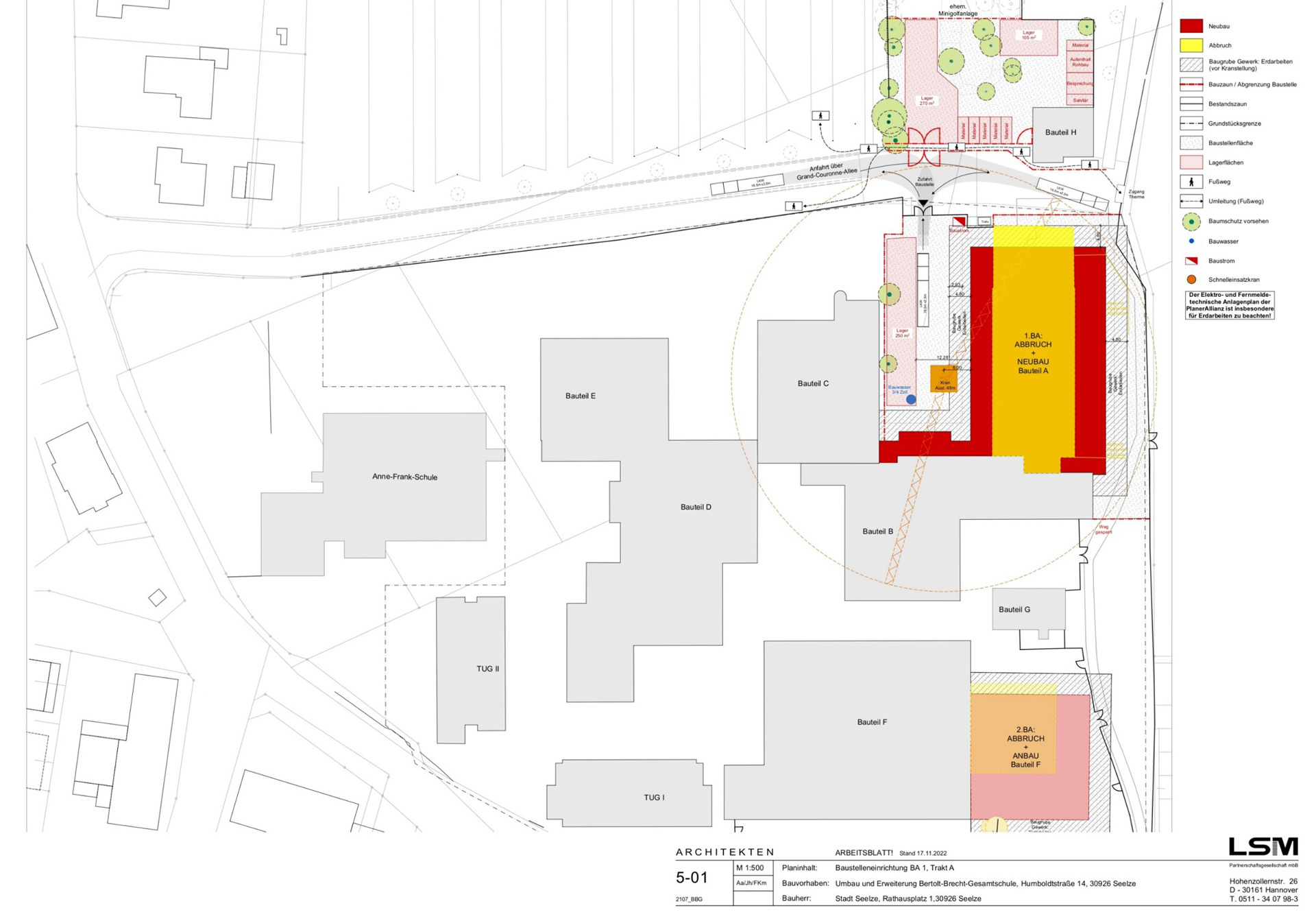

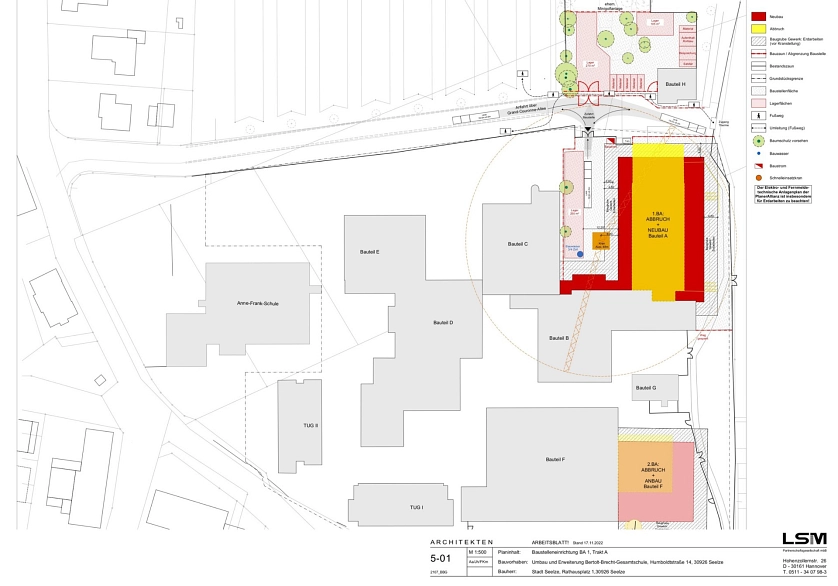

Baustelleneinrichtung 1. BA
Zuwegung nach Fertigstellung
